多數人一輩子進手術房的次數屈指可數,但真要在同意書上簽字的那一刻,讓人發毛的往往不是麻醉風險,也不是恢復期要多久,而是完全不知道接下來會經歷哪些步驟,什麼時候會被推進去,家屬什麼時候能收到消息,術後第幾天可以下床走動。金額大、風險高、而且一旦簽字就很難走回頭路的決定裡,真正讓人焦慮的,往往不是要花多少錢,而是不知道接下來會經歷哪些階段、什麼時候輪到自己做決定。
工程與裝潢消費本質上是同一種決定。金額動輒數十萬到上百萬,合約一簽,工序就照表往下走,中途要反悔的成本極高,而且從估價到完工往往拉得比想像中長,少則幾週,多則半年以上。
工程公司官網該不該用一個獨立頁面,把「從估價到完工」這段路先講清楚,就是這裡要認真討論的問題。工程公司官網施工流程頁做的其實不是把履約過程攤開來當賣點,而是實際能降低客戶焦慮的資訊工具。先從工程類客戶到底在怕什麼講起,再一路拆到這頁該怎麼寫、又該避開哪些坑。
為什麼工程類客戶特別怕「不知道錢付出去後會經歷什麼」?
工程與裝潢類消費有三個特性,疊在一起,才會讓客戶特別焦慮。
第一,金額規模大,對多數家庭或店家來說都是一筆重要支出。第二,決策一旦簽約就很難走回頭路,拆掉的隔間、訂下的材料,想反悔的成本往往比繼續做下去更高。第三,履約週期長,少則數週、多則數月,客戶在等待期間得反覆面對「現在算正常,還是已經出狀況」的不確定感,而且不是只焦慮一次,是整個工期裡每隔一段時間就要重新面對一次。

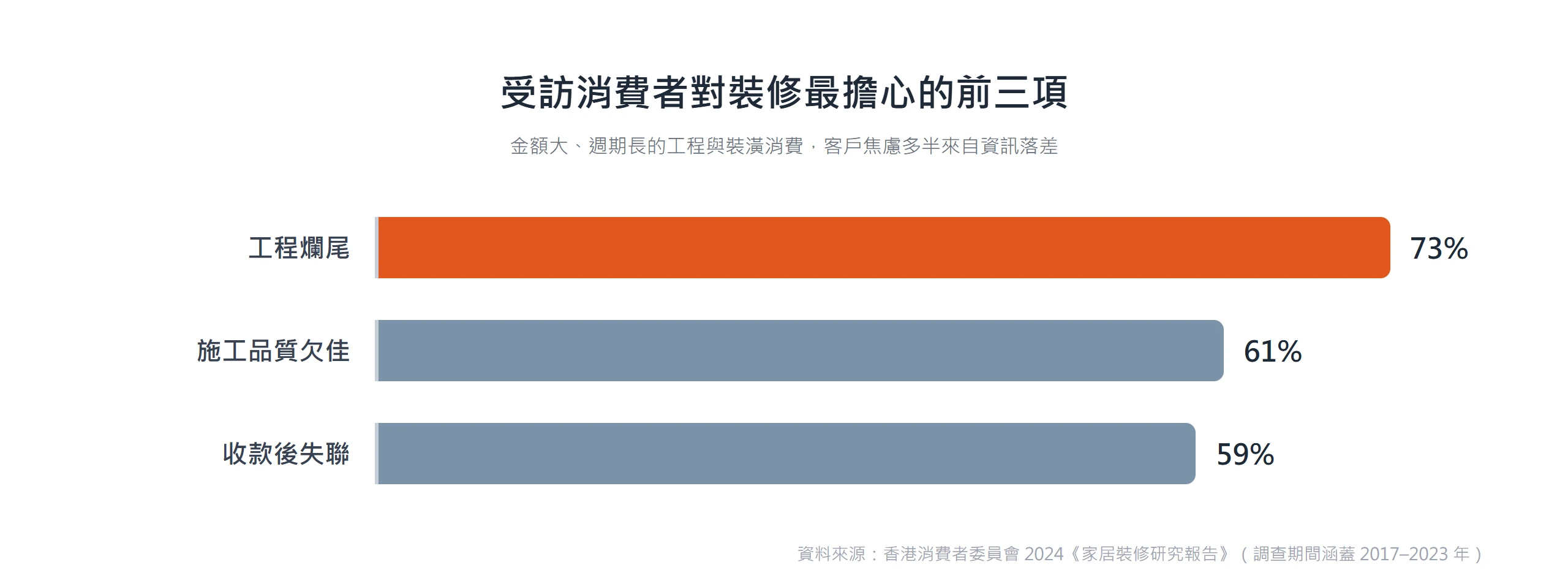

這種不安,其實不是不信任特定的師傅或設計師,而是出在客戶完全沒有管道自己判斷進度快慢,只能被動等業者主動告知的資訊落差。香港消費者委員會 2024 年發布的《家居裝修研究報告》(調查期間涵蓋 2017 年至 2023 年)指出,受訪消費者對裝修最擔心的前三項依序是工程爛尾、施工品質欠佳與收款後失聯,占比分別達 73%、61%與 59%。同一份報告統計,這段期間香港消費者委員會共接獲 1,205 宗裝修投訴,涉及總金額超過 2.7 億元;而在實際發生糾紛的受訪者裡,61% 因工程延誤、39% 因品質問題、30% 因業者拒絕保固,顯示延誤與資訊落差才是摩擦最主要的來源。

這不只是單一地區的特例。麥肯錫全球研究院(McKinsey Global Institute)在《Reinventing Construction》報告中就指出,全球工程產業長年存在進度延宕與預算超支的問題,整體生產力成長速度遠遠落後其他產業。換句話說,過程本來就容易出岔,是這個產業的現實,不是客戶多慮,也不是特定業者特別不可靠。
搞清楚客戶到底在怕什麼之後,接下來的問題就變成這頁該解決什麼、又不該扛下哪些不屬於它的責任。
施工流程說明頁,真正該解決的問題
很多業者聽到「工程公司官網該有一頁施工流程說明」,第一個念頭是把完工美照全部搬上去,或是把報價區間直接寫進同一頁。這其實搞錯了工具的用途,完工照片的舞台是作品集頁,精確金額與工期的舞台是正式報價,施工流程頁該做的是完全不同的任務。
它真正該做的事,是把原本得靠業務人員一遍遍口頭解釋的內容,變成客戶自己讀得懂的資訊:簽約後大概會經歷哪幾個階段、每個階段客戶自己需要配合或決定什麼、大致的節奏長什麼樣子。
目的很直接,一是降低業務端重複回答「現在做到哪」的溝通成本,二是讓還在比較的潛在客戶提早判斷,這家業者做事的步調合不合自己的期待,免得簽約後才發現彼此步調對不上。
這個判斷邏輯,其實有研究基礎。史丹佛大學說服科技實驗室主持的網站可信度研究計畫(Web Credibility Project)發現,使用者對一個網站的可信度判斷,有相當比例來自資訊是否清楚呈現、能不能讓人一眼看懂,而不只是設計美不美。尼爾森諾曼集團(Nielsen Norman Group)在可用性十大原則裡也有一條〈系統狀態可見性〉(Visibility of System Status),核心主張是讓使用者隨時知道系統現在做到哪一步,能顯著降低不確定感、建立信任。把這個原則類比到工程服務,讓客戶知道專案現在到哪個階段,道理是一樣的。
把頁面的功能界定清楚之後,不代表每一家工程或裝潢業者都得為此投入資源開一頁。接下來看幾個實務判準,幫你對照自己的經營型態,決定值不值得做。
哪些工程/裝潢業者,特別需要這頁?
判斷要不要做這頁,不必看業者規模大小,而是看三個經營特徵疊不疊得上。
客單價高、決策週期長,這頁特別值得做
客單價越高、從接洽到完工的時間拉得越長,客戶在等待期間就會經歷越多次「現在還好嗎」的焦慮節點。一次數十萬的老屋翻修,跟一次幾萬元的局部油漆,客戶的心理負擔完全不是同一個量級。如果你的服務屬於前者,這頁能提前把大部分疑慮攔下來,省下的是後續一次次安撫客戶的力氣。
客戶常主動追問進度的經營型態
如果你或同業常被客戶追問「現在做到哪了」,代表溝通落差已經真實存在,不是假設情境。這頁可以把重複被問到的問題先攔在前面,省下的是雙方的時間,業務不用一直重複解釋,客戶也不用每隔幾天就得主動聯繫才安心。
曾因流程不透明產生過摩擦的經驗
回頭看前面引的產業數據,延誤與資訊落差本來就是最常見的摩擦來源。如果你曾遇過客戶以為已經到了某個階段、結果實際上還沒,這種認知落差造成的不愉快,通常代表這頁的必要性已經浮現,不是可有可無的加分項。
確定自己適合做這頁之後,下一個問題就換成呈現方式該怎麼選,是畫一條清楚的時間軸,還是列一份階段清單?
施工流程頁該用時間軸,還是階段清單?

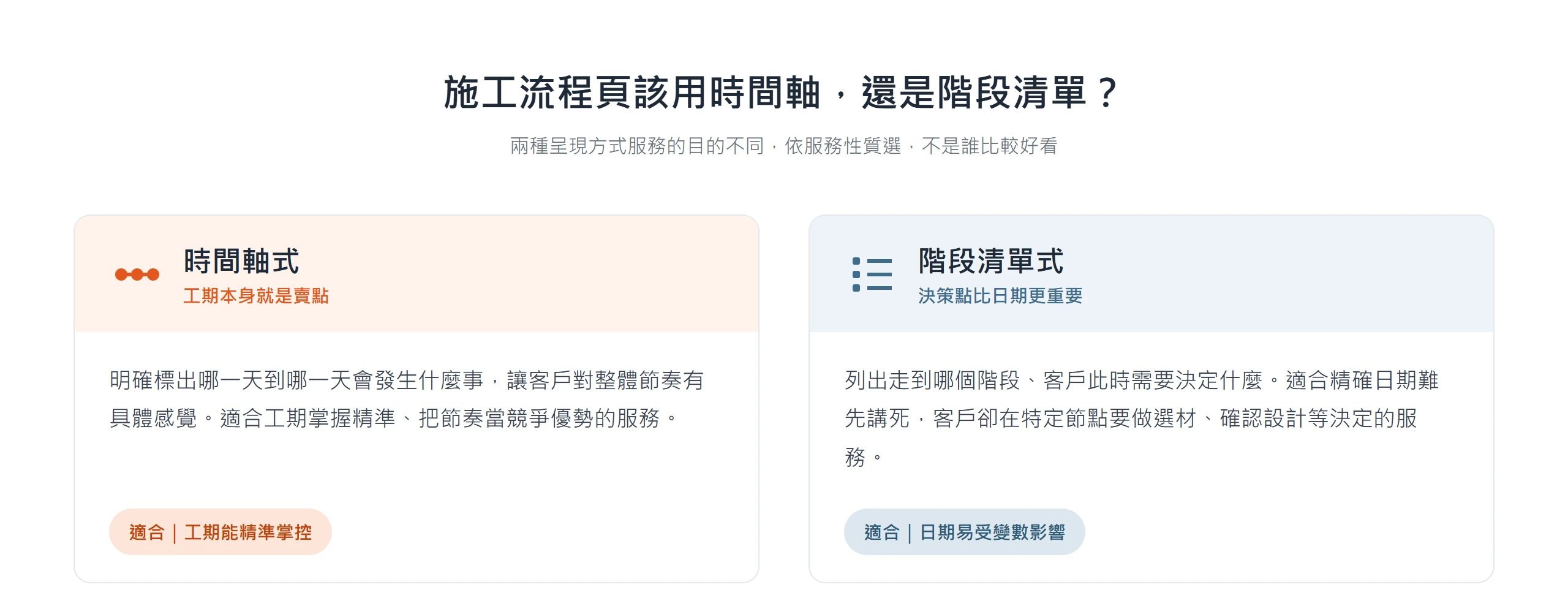

這兩種呈現方式,服務的目的其實不一樣,不是誰比較好看的問題。

時間軸式:工期本身就是賣點的服務
如果你的競爭優勢之一就是工期掌握精準,用時間軸,也就是明確標出哪一天到哪一天會發生什麼事,能把這個優勢直接視覺化。客戶看著日期一天天推進,對整體節奏會有具體的感覺,這是階段清單很難取代的效果。
階段清單式:決策點比日期更重要的服務
但如果你的專案性質是精確日期很難先講死,客戶卻在特定節點要做重要決定,例如選材、確認設計圖,用階段清單,也就是走到這個階段客戶需要決定什麼,會比硬套日期誠實,也不容易因為工期變動就整頁失真。
尼爾森諾曼集團在〈Progress Indicators〉這篇文章裡也提到,當系統沒辦法精準估算剩餘時間或百分比時,列出已完成與剩餘的步驟清單,反而比硬給一個精確進度更能維持使用者的信任與耐心。這個道理套進工程服務也成立,工期本來就容易受材料到貨、天候影響,與其給一個常常跳票的日期,不如老實列出走到哪個階段。
選定呈現方式之後,真正決定這頁有沒有用的,是裡面填了什麼內容。
施工流程頁該寫進哪些內容,才不會流於形式?
很多業者做了這頁,卻只放一張好看的流程圖,裡面全是自己看得懂的專業術語,客戶讀完還是一頭霧水。要讓這頁真正發揮作用,內容至少要涵蓋四個部分。

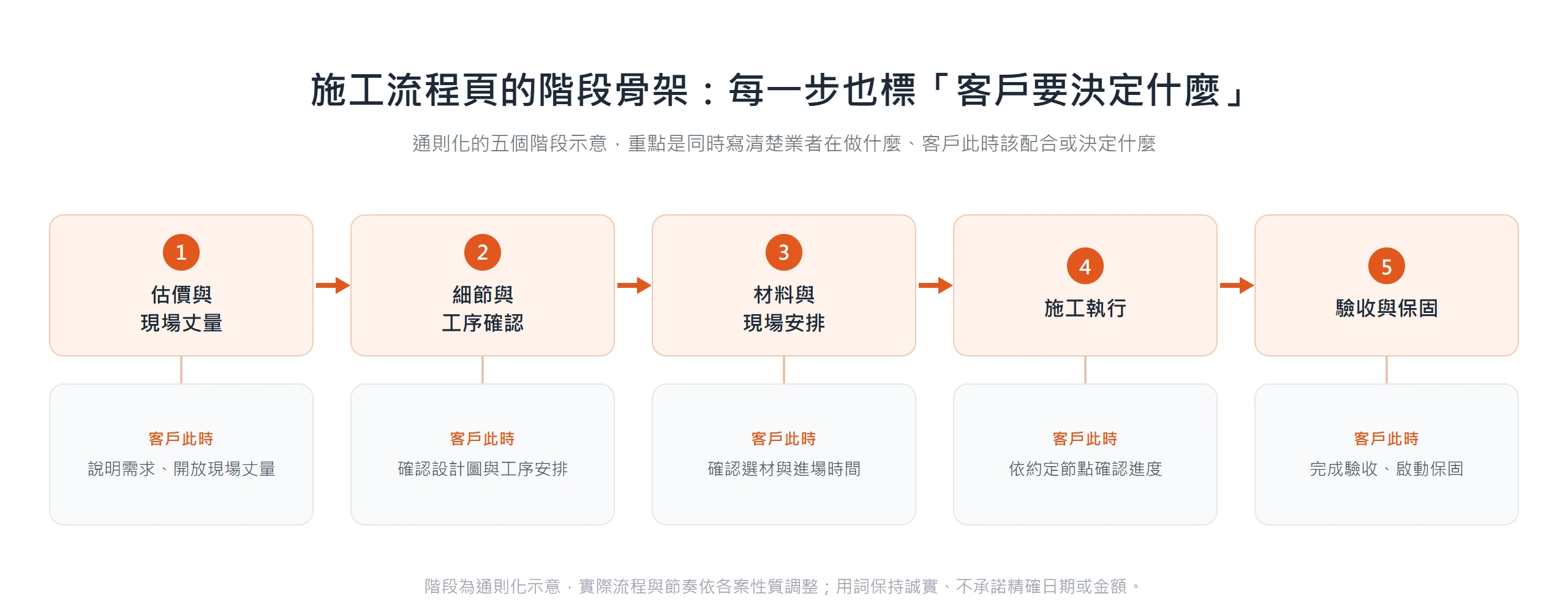

- 階段怎麼劃分:用通則化的情境示意,例如估價與現場丈量、細節與工序確認、材料與現場安排、施工執行、驗收與保固,這類共通的階段邏輯,不必套用某一家業者的實際流程當範本。
- 每個階段客戶需要配合或決定的事:這是多數流程頁最常漏掉的部分。多數業者只寫自己在做什麼,卻沒寫客戶在同一時間該準備什麼、該做什麼決定,結果客戶讀完知道了進度,卻還是不知道自己現在該做什麼。
- 溝通節點寫清楚:多久會主動回報一次進度、用什麼方式回報,讓「透明」不只是一句口號,而是一個客戶可以檢查、可以期待的具體承諾。
- 用詞上留但書:清楚呈現節奏,但不承諾精確的金額或日期,也不需要放具體報價區間,只講階段與大致節奏。

內容骨架談完了,還有一個容易被忽略的反面提醒,流程寫得太精確,反而可能替自己埋下麻煩。
流程說明太精確,反而可能讓自己陷入被動
這頁不是合約,卻很容易被客戶當成合約在對照。
一旦寫死了精確的日期或金額,實際執行只要碰到材料延遲、天候不佳這類變數,原本用來建立信任的頁面,反而會變成被反覆拿出來對照、質疑進度的證據。前面引過的香港消費者委員會數據裡,實際發生糾紛的受訪者中,61% 是因為工程延誤,這個數字本身就在提醒,把日期承諾得太篤定、沒留任何彈性,等於提前替自己埋下一個高機率會踩到的地雷。
與其硬套一個之後可能兌現不了的日期,不如用「階段加條件式說明」取代,清楚寫明本階段可能受材料到貨、天候等因素影響,讓說明保持誠實,也留有轉圜的空間。
這種反面情境,是討論「該不該做流程頁」時最容易被忽略的一塊,也是這頁最容易被誤用的地方。
這頁真正在賣的,從來不是流程本身,而是讓客戶在開始之前就先安心。醫生把手術前中後的每個階段講清楚,不是因為病人聽得懂醫學,而是講清楚這件事本身就帶來安定感。把工程公司官網的施工流程頁寫明白,道理是一樣的,講的是誠實,不是把話說滿。
