GA4 廢棄指標與資料保留期限:指標為什麼悄悄不見了?

多數 GA4 帳戶的資料保留期限,從安裝那天起就沒人碰過。這種設定平常感覺不出差別,直到通用 Analytics(UA)的下場擺在眼前才讓人回頭注意:標準版 UA 自 2023 年 7 月 1 日起停止處理新資料,2024 年 7 月 1 日起連介面與 API 的存取權一併收回,就算是有效的 360 訂閱也只延到同一天。Google 官方在說明文件裡寫得很直白,屆期沒有匯出的資料會被永久刪除、無法復原,並提醒使用者務必在期限前自行把資料搬出來。沒能及時匯出的帳戶,一次失去的是好幾年份的歷史趨勢。

GA4 裡也藏著一個性質類似的設定,叫資料保留(Data Retention)。它不會像 UA 停用那樣一次把整個帳戶關掉,而是每天在背景默默把超過期限的原始資料清掉,不會跳出任何警示。多數人以為資源還在正常運作,數據就會一直留著,直到某天要拉一段舊資料出來比較,才發現那段時間的指標憑空消失,這正是資料保留期限設計上最容易被忽略、也最容易造成損失的地方。

資料保留期限實際管得到哪些資料、指標為什麼會查著查著就不見、現在把設定拉長能不能救回已經刪掉的舊資料,以及想真正把資料留久一點該怎麼設定,都得先從 UA 停用留下的教訓講起,因為它就是資料保留期限失控之後,最極端的那個版本。

通用 Analytics 停用留下的教訓

通用 Analytics(UA)真正讓人有感的是兩個時間點。標準版資源自 2023 年 7 月 1 日起停止處理任何新資料,等於數據停在那一天;2024 年 7 月 1 日起,連原本還能查看歷史數據的介面與 API 存取權也一併收回。持有有效 GA4 或 UA 360 訂閱的帳戶拿到一次性延期,同樣是延到 2024 年 7 月 1 日,不是無限期保留。

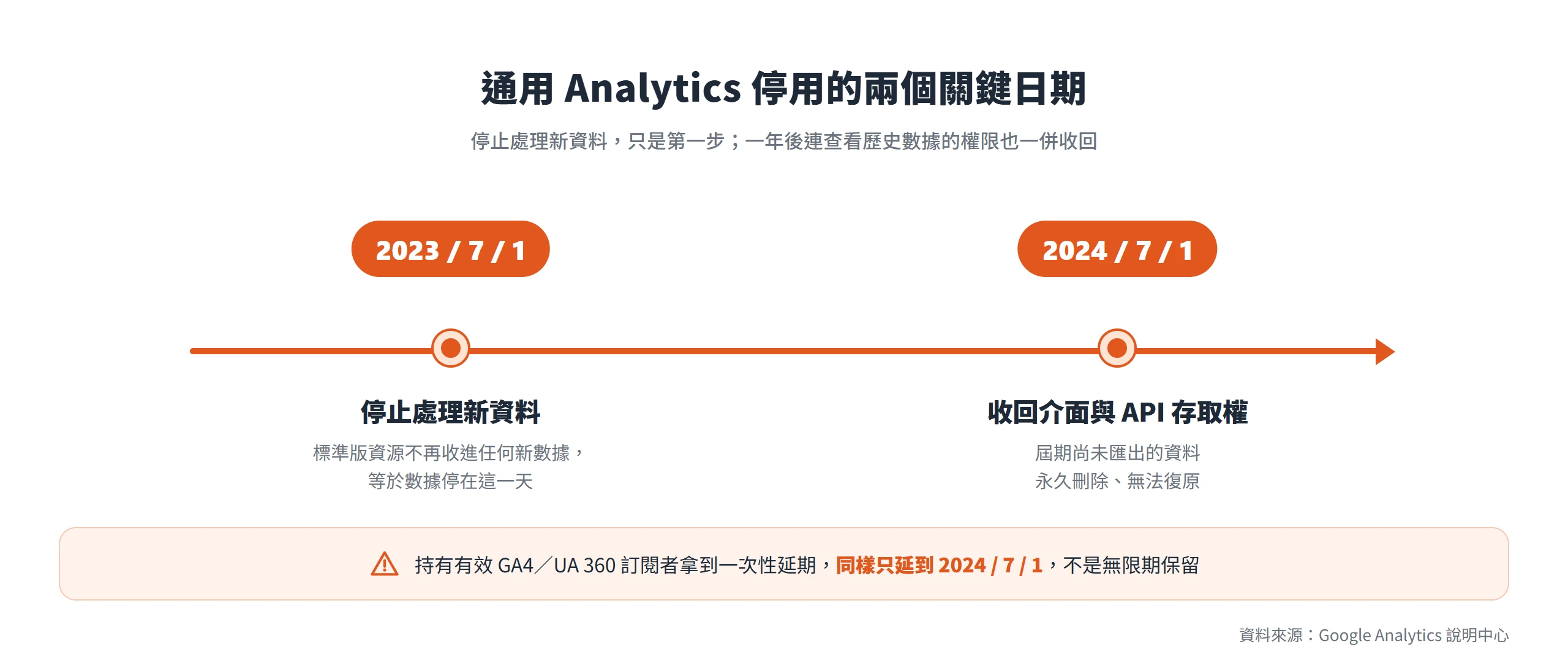

通用 Analytics 停用分兩階段:2023 年 7 月停止處理新資料、2024 年 7 月收回介面與 API 存取權,未匯出的資料到期永久刪除。
通用 Analytics 不是一次關掉:先停止處理新資料,一年後才收回查看歷史數據的權限,逾期未匯出就永久刪除。(資料來源:Google Analytics)

真正讓人措手不及的是接下來這句話。Google 官方的說明明白寫著,一旦過了期限,尚未匯出的資料就會被永久刪除、無法復原,並且反覆提醒使用者要在期限前自行把過去累積的資料匯出成 CSV、試算表或匯入 BigQuery。這不是含糊的警告,是白紙黑字寫清楚的最後通牒,只是很多帳戶的管理者當下沒把這句話當一回事。

除了整批資料被清空,UA 停用還留下另一個更細節的教訓。有幾個 UA 慣用的指標,在 GA4 裡根本找不到直接對應版本。最明顯的是不重複瀏覽數,GA4 的事件模型沒有這個計算方式;另外像平均網頁停留時間、單次工作階段頁數、離開率這幾個以 UA 工作階段概念為基礎的指標,GA4 換了一套完全不同的資料模型,每一次互動都是一個事件,不是分類、動作、標籤的階層結構,也沒有能直接套用的替代欄位。

連 UA 裡設定過的智慧型目標與時間長度目標,Google 官方也明確表示無法用 GA4 的重要事件複製出來。這些指標不是被藏起來,是真的被廢棄了,也是資料保留期限一旦失控最具體的警世案例。

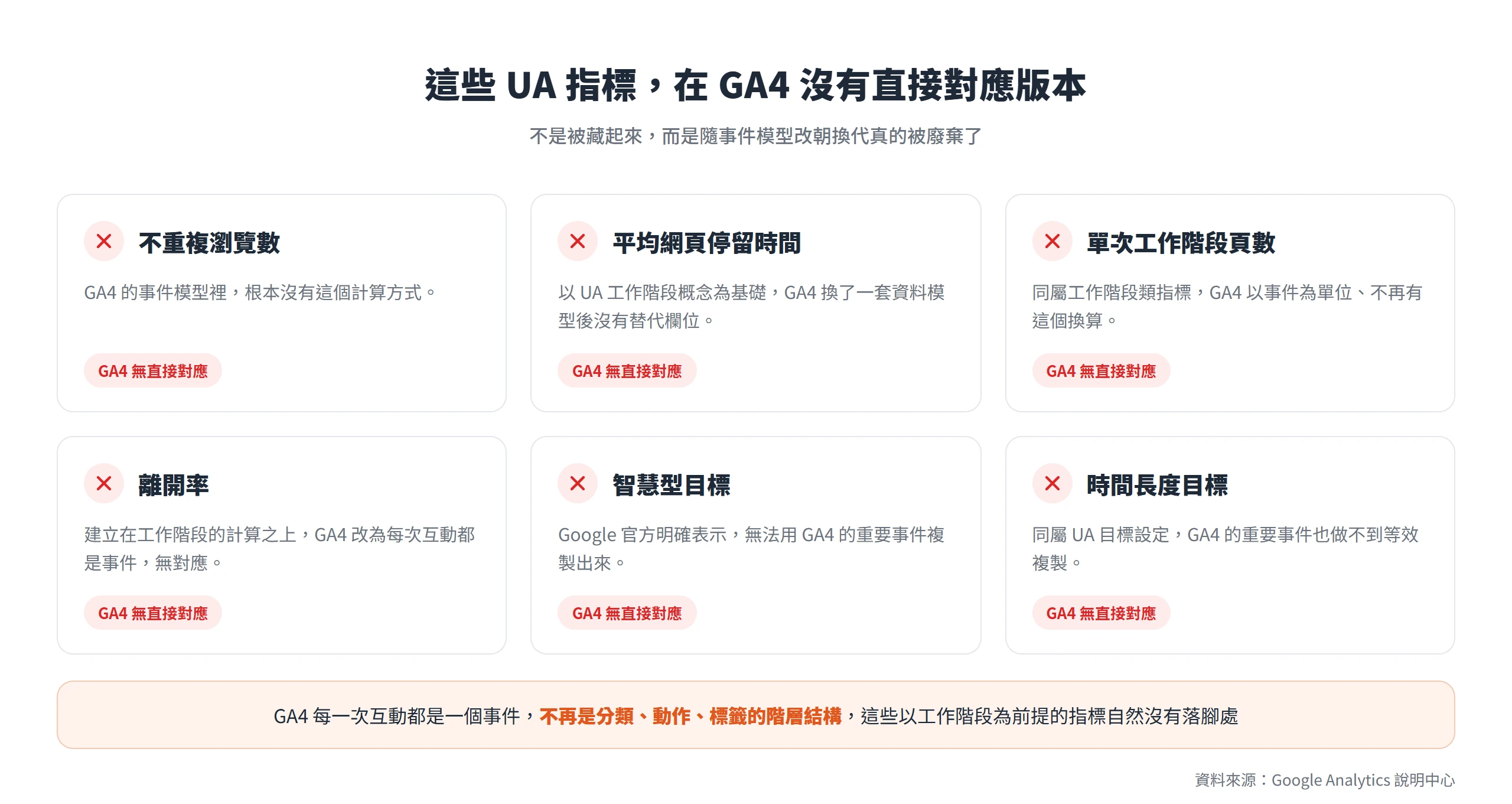

不重複瀏覽數、平均網頁停留時間、離開率等 UA 指標,在 GA4 的事件模型裡沒有直接對應版本,是被廢棄而非被隱藏。
這些以工作階段為基礎的 UA 指標,在 GA4 改用事件模型後沒有等效欄位,屬於真正被廢棄的指標。

GA4 資料保留期限是什麼?管得到哪些資料、管不到哪些?

資料保留期限的設定入口在「管理」→ 資源欄的「資料設定」→「資料保留」。標準版資源可以選 2 個月或 14 個月;採用 GA4 360 方案的資源,選項會多出 26、38、50 個月這幾檔,能留得更久。使用者層級的識別碼資料,跟事件層級資料共用同一組設定,不是分開算。

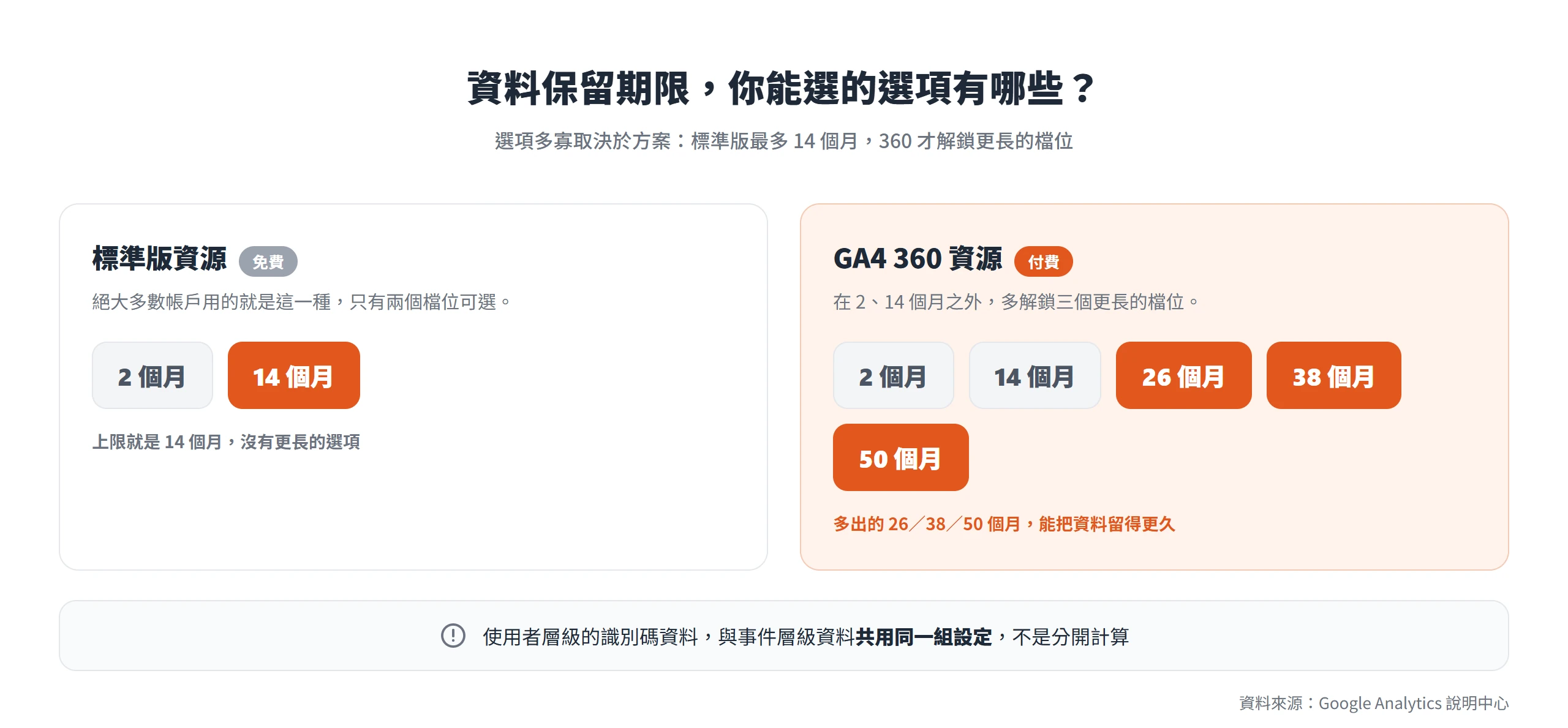

GA4 標準版資料保留期限只能選 2 或 14 個月,360 資源另有 26、38、50 個月可以留得更久。
標準版最多留 14 個月,只有 GA4 360 資源才解鎖 26、38、50 個月的更長檔位。(資料來源:Google Analytics)

比選項本身更重要的是搞清楚這個設定管得到哪裡、管不到哪裡。資料保留設定不會影響標準的彙總報表,包括主要維度、次要維度,以及報表裡的期間比較功能。這些報表看的是已經彙整好的統計結果,歷史趨勢線會一直留著,不會因為保留期限到了就斷掉。它真正會影響的,只有探索報表與漏斗探索這兩種功能,因為這兩種報表要即時查詢原始事件層級的資料,查詢範圍一旦超出保留期限,那段時間就真的沒有底層資料可以撈。

這個範圍釐清很重要,因為「保留期限到了,資料就全部不見」是最常見的誤解。如果你平常主要是看報表區的成效總覽、標準趨勢圖,大多不受影響;只有想用探索報表回頭做細部切分、或跑漏斗分析回溯很久以前的使用者行為時,你才會真的撞到這道牆。

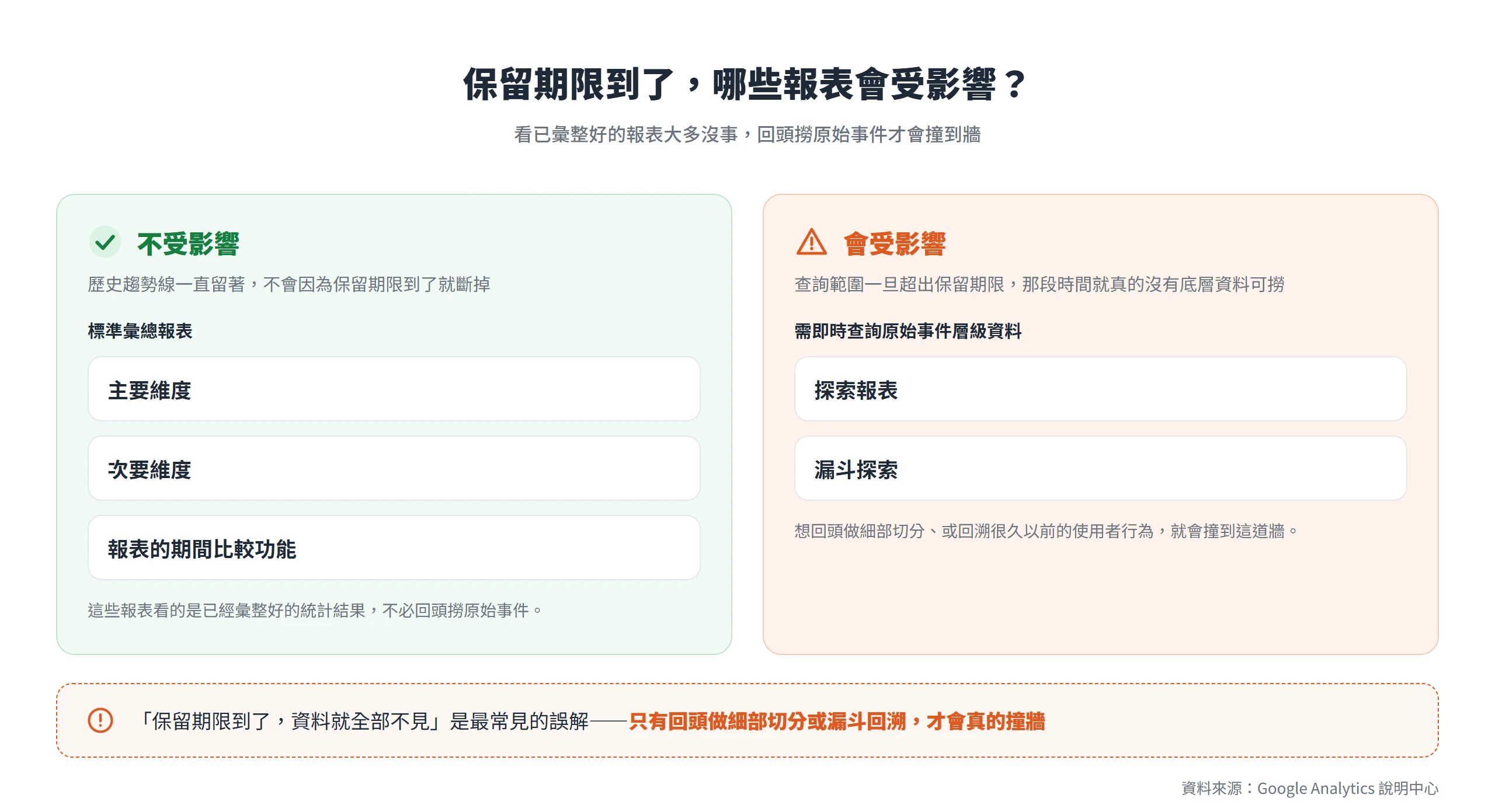

資料保留期限只影響探索報表與漏斗探索,標準彙總報表的歷史趨勢線不受影響。
保留期限到了不是資料全部不見:標準彙總報表照常,只有探索報表與漏斗探索回溯超出期限才撈不到底層資料。

年齡、性別、興趣資料,為什麼永遠只留兩個月?

這個設定還有一條例外規則,不管資源整體選的是 2 個月還是 14 個月,年齡層、性別、興趣這幾類受眾輪廓資料一律固定只保留兩個月,沒有辦法拉長。想拿這幾類資料做長期的受眾輪廓比較,兩個月就是天花板。

另外還有兩條容易被忽略的規則。Google Signals 資料的保留上限固定是 26 個月,不受資源整體的保留設定影響;至於使用 Google 帳號登入狀態下產生的使用者資料,預設保留 26 個月,但如果資源本身的資料保留期限設得比 26 個月短,就會以較短的那一個為準。這幾條硬性規則平常不會被注意到,卻常常在做受眾輪廓分析、比對跨年度使用者輪廓時被踩到。

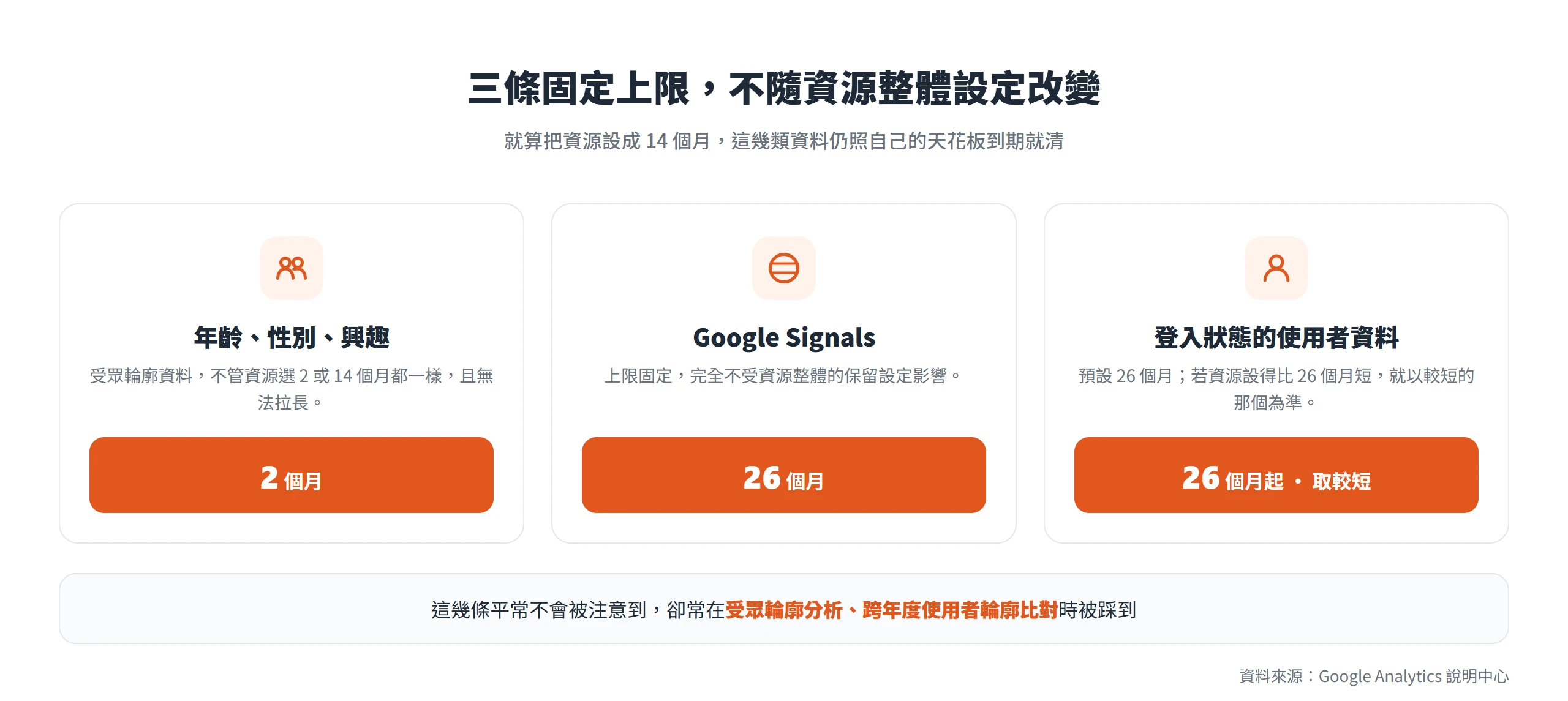

年齡、性別、興趣資料固定只留 2 個月,Google Signals 與登入用戶資料上限 26 個月,不隨資源整體設定改變。
這三類資料各有自己的固定上限,不受資源整體 2 或 14 個月設定影響。(資料來源:Google Analytics)

保留期限到了,指標為什麼會突然查不到?

把前面「管得到哪裡」的規則套進實際操作,現象就會變得很具體。當你在探索報表或漏斗報表裡,把日期範圍拉到超出保留期限的區間,那段區間就是空的,看起來很像某個指標的舊資料被刪掉了、或者這個指標本身壞掉了。但其實不是,是查詢範圍碰到了保留期限這道牆,超過期限的原始事件早就被清除,自然撈不出資料。

同一個畫面裡還有一個容易被忽略的選項,叫「發生新活動時重設」。打開這個選項之後,只要某個使用者持續有新的事件產生,他的識別碼保留期限就會不斷往後重新計算,結果是常回訪的使用者資料留得住,只造訪一次的訪客資料則照原訂期限到期就刪除。這個機制只作用在使用者層級的識別碼資料,不會延長事件層級資料的保留天數,兩者要分開看。

現在把設定拉長,救得回已經刪除的資料嗎?

延長保留期限這件事,最多人誤會的一點是以為改了設定就能把已經刪除的資料找回來。Google 官方的說明寫得很明確,延長資料保留期限之後,新的期限只會套用到已經收集、但尚未刪除的資料。換句話說,把設定從 2 個月改成 14 個月,能延長保留的只是那些還沒被清掉的資料;那些已經超過原本期限、早就被系統清除的部分,不會因為改了設定就重新冒出來。

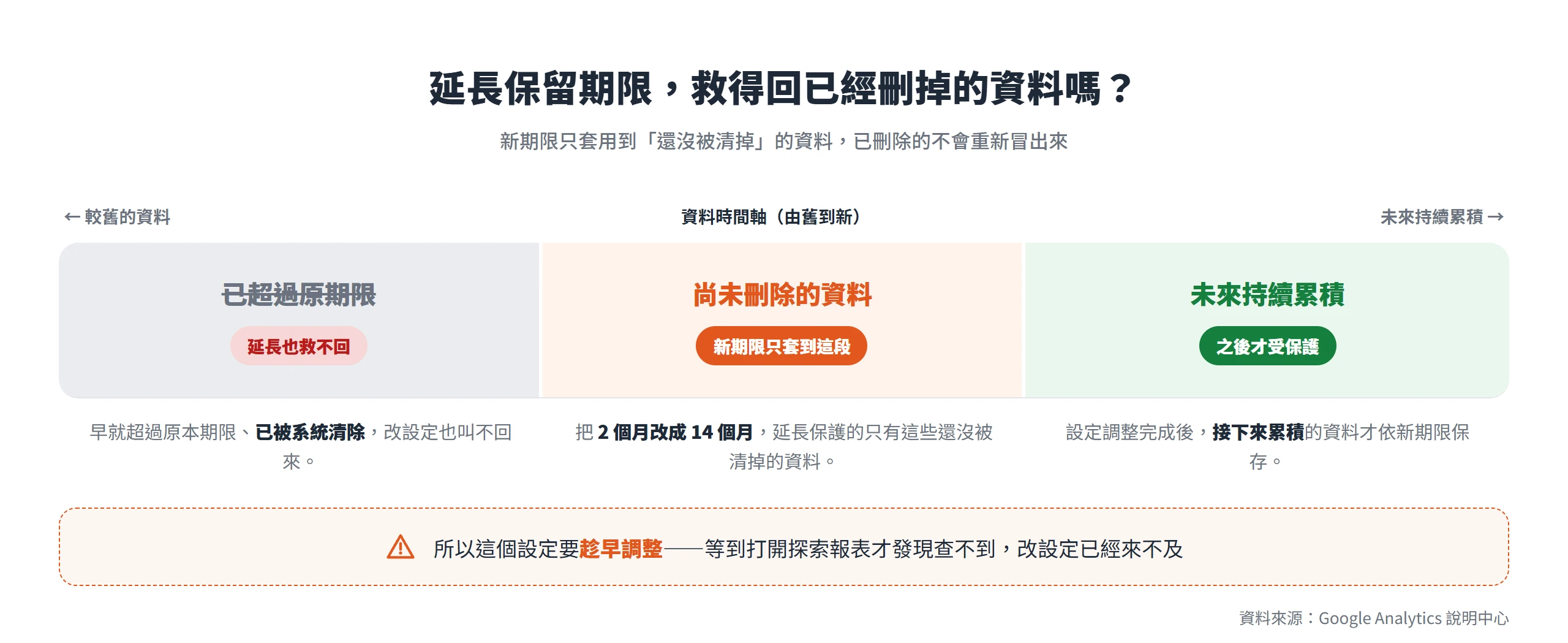

延長 GA4 資料保留期限只保護尚未刪除的資料,已超過原期限被清除的部分無法救回。
把保留期限拉長只能保住還沒被清掉的資料,已刪除的救不回來,所以要趁早調整。

這句話換算成實際行動的意義是,資料保留期限這個設定要趁早調整才有意義。等到哪天真的要查一段很久以前的舊資料,打開探索報表才發現查不到,那個時候再回頭改設定已經來不及,只能保住接下來還會累積的資料,救不回已經流失的那段。

標準版資料最長留 14 個月,想留更久得靠 BigQuery Export

即使把標準版 GA4 資源的保留期限直接拉滿 14 個月,終究還是有時效性的,做不到永久保留,也沒辦法拿現在的數據跟五、六年前的同期做逐年比較。真正能突破這道天花板的方法,是把 GA4 串接到 BigQuery Export。串接完成後,GA4 每天會把前一天完整的原始事件資料匯出到 BigQuery,資料一旦進了 BigQuery,就不再受 GA4 介面那組保留期限規則限制,要留多久由使用者自己決定。標準版資源可以先用免費的 BigQuery 沙箱,額度內不用另外付費,超過沙箱的每日資料量才需要計費,對多數中小型網站來說是划算的起點。

還有一個常被忽略、也最容易讓人白等一場的限制,串接 BigQuery Export 不會回溯匯出串接之前的歷史資料,它只會從設定完成的那一刻起才開始累積。跟前面提醒的道理一樣,這件事要趁早做,等到真的需要回頭看好幾年前的數據才想到要串接,那段沒串到的歷史,一樣救不回來。

資料保留該怎麼設定,才不會重演一次歷史

你可以先進「管理」→「資料設定」→「資料保留」,確認這個資源目前實際選的是哪個選項,很多帳戶其實從安裝那天起就沒有特別選過,一直停在系統預設值。標準版資源沒有理由留在較短的選項,直接選滿 14 個月上限,能保留的區間愈長,之後做趨勢比較的彈性就愈大。

如果你做的是會員留存、顧客終身價值(LTV)這類需要追蹤同一批使用者長期行為的分析,記得把「發生新活動時重設」打開,讓常回訪的使用者資料不會被提前清掉。如果這個資源是你新建立的,或未來預期會需要跨年度的長期趨勢比較,愈早把 BigQuery Export 串上愈好,它不會替你回溯補齊還沒串接前的舊資料。

資料保留期限這個設定,本質上就是縮小版的「UA 停用事件」,差別只在於它不是一次性砍掉整個帳戶,而是每天悄悄地在背景執行,不會有公告、也不會有倒數計時提醒你。

資料保留期限這種設定最麻煩的地方,在於它不會主動提醒你出了問題,只有等到哪天真的要查一段舊資料,赫然發現查不到的那一刻,才會意識到問題早就發生了。與其等到那一刻,不如你現在就花五分鐘,把這個設定確認一遍。

常見問答

本區問答由 AI 依文章內容自動整理,僅供快速參考,正式內容仍以全文為準。

UA 停用後,沒匯出的資料會發生什麼事?

資料會被永久刪除,無法復原。標準版 UA 資源 2023 年 7 月起停止處理新資料。2024 年 7 月起連介面與 API 存取權也一併收回。

資料保留期限到了,標準報表會不見嗎?

不會,資料保留期限只影響探索報表與漏斗探索這類要查詢原始事件的功能。標準彙總報表的主要維度、次要維度與期間比較都不受影響。趨勢線會持續保留下去。

打開「發生新活動時重設」有什麼效果?

它會讓持續有新事件的使用者,識別碼保留期限不斷往後重算,常回訪的使用者資料留得住。這個設定只影響使用者層級資料,不會延長事件資料的保留天數。

把保留期限拉長,能救回已經刪除的資料嗎?

不能,新期限只套用在已收集但還沒被刪除的資料。已經超過原本期限、被清除的舊資料不會因此重新出現。設定要趁早調整才有意義。

想讓 GA4 資料保留超過 14 個月,該怎麼做?

把 GA4 串接到 BigQuery Export,串接後每天會把前一天的原始事件資料匯出,不再受 GA4 介面的保留期限限制。但無法回溯補齊串接之前累積的歷史資料。
